脫硫塔拆除施工方案及脫硫塔拆除

發布日期:2020-07-18    人氣:65535    欄目:脫硫塔拆除-安全高效-真誠服務

脫硫塔拆除施工方案及脫硫塔拆除

脫硫塔拆除施工方案及脫硫塔拆除:

一、工程概況:

本工程為脫硫塔拆除工程,該脫硫塔高33米,100m3。根據現場情況,塔身地面:北向外5米,公路及行人:東5米建筑物,西:車庫南5米,廠內行車道。

二、施工主要內容:

1、施工工序:

工具準備→搭腳手架→防護→脫硫塔拆除→清場、運輸

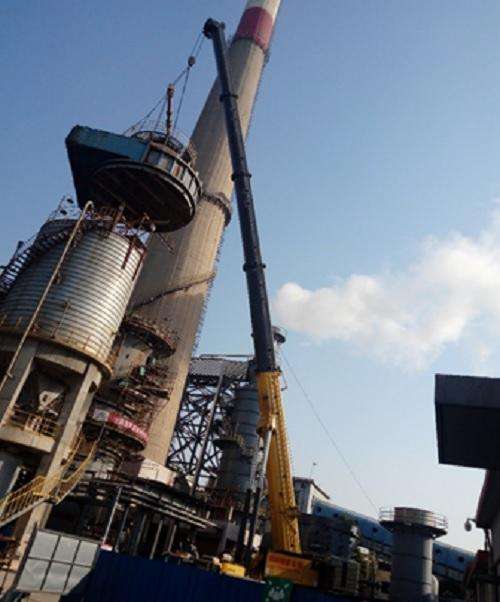

2、施工主要內容:

高33米、100m3脫硫塔拆除,不拆基礎。在拆塔前,先將地面以塔身為中心向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在脫硫塔上般),從而保護行人安全。

在防護網上要掛上明顯的交通標示,夜間要掛上紅燈。

三、施工技術措施:

1、施工人員施工措施:

1、脫硫塔周邊全部搭設安全網,拆下的小塊不得超過25cm×25cm左右。

2、脫硫塔上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。

3、脫硫塔筒壁:在筒身內部達設腳手架,施工人員在腳手架上作業,用空壓機打成小塊,在用氧氣割掉鋼筋。

4、下料:在脫硫塔內壁下料。

5、作業人員全部系雙保險扣,定向監驗施工。

2、施工員職責:

1、在甲方項目經理指導下,對單位工程所劃分的作業區段管理工作負責。

2、對單位工程的質量檢查、安全、進度負責至各作業組。

3、參加施工階段的安全、質量檢查工作。

四、工期保證措施:

1、根據脫硫塔拆除此工程的實際情況制定目標,分段分工進行實施,把握施工進度和施工程序,科學安排;合理組織,在保證工程安全的前提下,提高工程的作業力度。

2、按照工程具體章程規范循序進行施工,在制度施工計劃的進度上要抓好主要關鍵工序,將進度和計劃層層落實,并具體到每個施工人員,使之拆之不扣,確保工程進展順利和確保整體工程計劃的如期在45個晴天結束。

五、施工組織與設計:

現場管理組織機構和勞力計劃:

姓名 職務 工地職務 培訓情況

王太平 經理 總負責

兼管理 安全生產監督局

安全員1名 安全員 安全管理 安全生產監督局

質量監督員1名 質量監督 質監員 技校

施工隊長2名 施工隊長 施工隊長 勞動局

材料員1名 材料員 材料員

供應1名 供應

施工人員 10名

合計:15人

六、工程質量保證措施及文明施工:

1、施工前有甲方配合組織施工人員安全學習及方案討論,詳細了明施工程序。

2、做好技術交底,按規定要求施工

3、施工中采用自檢;互檢;交接檢和專業檢查相結合,確保工程安全。

4、甲方雙方質量監督員應全過程按程序驗收法跟蹤監督質量,前道工序驗收確認簽字后方可進行下道工序的施工。

5、在脫硫塔拆除施工中嚴格控制二次污染,保證施工設備的干凈和整潔。

6、保持現場清潔衛生,及時處理施工垃圾做到工完場地清

7、嚴格執行其他文明規定。


相關標簽:
【脫硫塔拆除施工方案及脫硫塔拆除相關產品】
煙囪拆除:技術創新引領綠色拆除新時代

煙囪拆除:技術創新引領綠色拆除新時代
煙囪拆除:以環保為魂,打造綠色拆除新標桿

煙囪拆除:以環保為魂,打造綠色拆除新標桿
煙囪拆除:人工拆除安全與環保雙贏的綠色發展之路

煙囪拆除:人工拆除安全與環保雙贏的綠色發展之路
冷卻塔拆除:安全與環保雙贏的綠色發展之路

冷卻塔拆除:安全與環保雙贏的綠色發展之路
煙囪拆除公司:技術精湛,實現高效精準拆除

煙囪拆除公司:技術精湛,實現高效精準拆除
【脫硫塔拆除施工方案及脫硫塔拆除地區產品】
